您好,欢迎来到景县新天翔铁塔厂官方网站!
15533813335
012

联系我们

景县新天翔铁塔有限公司

联系人:王经理

电话:15533813335

邮箱:94421798@qq.com

地址:河北省景县龙华镇开发区

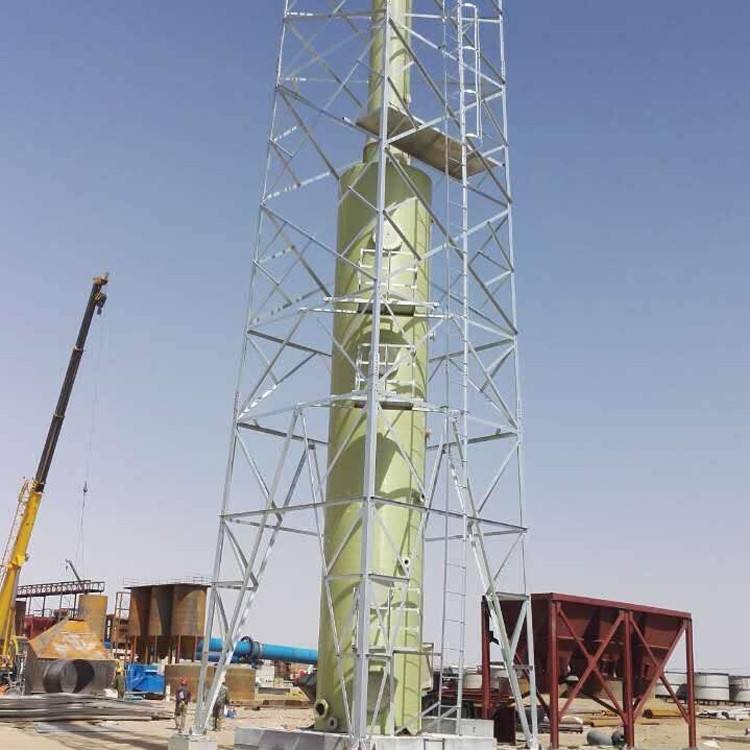

油田烟囱塔设计制作厂家直销价格合理

浏览数:0  发布时间:2020-07-24 13:04:08

油田烟囱塔设计制作

一:油田烟囱塔设计制作施工工顺序

基础定位、抄平——机械开挖——人工修整——验基坑——支垫层模板——浇筑砼——弹线——绑扎底板及环壁钢筋——支底板模板、支环壁模板——浇筑底板砼——浇筑环壁砼——养护——拆模板——回填土——检查验收中心点。——准备上部滑升系统。--

二:油田烟囱塔设计制作基础工程:

本工程地基处理为预制予应力钢筋砼管桩,压桩处理已由业主委托其它单位完成。土方开挖深度为-3.600m;基础垫层厚度为100mm,C15 砼垫层顶标高-3.500m。砼桩头人工剔凿,桩顶预留标高为-3.400m。

1 .定位轴线、撒灰线并经验收合格后进行土方开挖。依据工程地质情况现场确定土方开挖放坡系数。基础外工作面根据建设单位要求预留宽度为300mm。土方采用反铲挖掘机进行开挖,为了不使机械开挖扰动原土,基底预留300mm厚原土,人工配合清理基底和边坡,开挖土方开挖时边挖边进行标高测量,严禁少挖和超挖。予应力钢筋砼管桩桩头人工剔凿,桩头有建设单位负责运出基坑。开挖工作完成后由建设单位、监理单位共同验槽,符合设计及施工验收规范要求后,尽快进行下道工序施工。

2.钢筋在钢筋加工场集中制作,钢筋下料前应提前熟悉图纸,按钢筋配料单下料,根据图纸规定,钢筋搭接全部采用绑扎搭接,搭接长度45d,钢筋绑扎前认真核对钢筋规格、样式和尺寸等,确定无误后方可进行钢筋的绑扎。因基础底板较厚,为确保底板⑧号钢筋的稳定,经与建设单位协商,特设22 钢筋马凳,支撑并借用⑧筋间距、排距1200设置,如下图

3.模板-3.5m至-2.5m处根据建设单位要求采用砖模(M5水泥砂浆砌筑粘土砖,见大样图)施工;外侧-2.00m至±0.000m、内侧-2.30m至±0.000m采用木模施工; 模板加固采用Φ22 钢筋做围圈,2.5t 倒链拉紧以控制几何尺寸。围圈间距为500mm 一道。

4.   基础钢筋全部绑扎就位并验收合格后,进行砼浇筑;烟囱基础混凝土体积较大,混凝土浇筑采用强制式搅拌站设于场内,砼采泵送浇筑。水泥采用矿渣硅酸盐水泥P32.5。因基础底板较厚,厚度为1200mm,分层斜向进行浇筑,每层厚度400--500mm,在下层砼初凝前,必须进行上层砼的浇筑,施工过程中不得出现施工冷缝,砼的配料严格按配合比进行,砼的振捣必须密实,不得过振或漏振,以砼表面开始泛浆和不冒气泡为宜,且振动棒插入下层砼50mm,浇筑要进行二次抹压。

混凝土产生水化热问题,根据当前环境情况及计算结果,不需要在混凝土内采用循环降温措施,只需要在混凝土上表面覆盖草席浇水;具体计算书附后。

5. 按规范要求留设砼试块,检验其是否合格,砼初凝后即开始浇水覆盖养护,以砼表面总保持湿润为宜。

6. 为了加快施工进度,基础混凝土浇筑采用强制式搅拌机拌制,凝土输送泵输送的式。基础砼施工缝留在底板与环壁的连接处,基础混凝土分两次浇筑砼。在分别浇筑底板及环壁砼时,要连续施工,不留施工缝。基础施工完成之后,必须马上进行回填,回填土分层夯实

7. 油田烟囱塔基础施工质量按照施工验收规范验收;

8. 我项目部采用以下方法,保证上部结构工程的具体施工:

⑴在基础底部生根4棵300*300的混凝土柱,

上部定位放线 ,准备搭架组装滑模

三:油田烟囱塔设计制作安全技术措施

1.油田烟囱塔开工前必须依据工艺流程、施工特点、作业环境,编制具体的、有针对性的、合理的安全技术措施。

2. 施工作业场所有坠落可能的物件,应一律先进行撤除或加以固定。高处作业中所用的物料,均应堆放平稳,不妨碍通行和装卸。随手用工具应放在工具袋内。作业中的走道内余料应及时清理干净,不得任意乱掷或向下丢弃,传递物件禁止抛掷,烟囱周围3 米及入口处处设防护棚。

3.实行施工现场用电、架设、机械三项专人负责制,负责现场的电气、线路,机械的安装、维护、拆改、保养和维修工作,发现问题及时解决,消除事故隐患,施工用各种机具有良好的保护和接地装置,传动部位设安全保护罩。做到一机一闸保护。施工用电全部使用三项五线制,配齐漏电保护器。高空设备要有避雷装置。

4.雨季施工派专职人员昼夜值班,并做好抢险物质和人力的准备,一旦发生险情及时抢救,增强自我保护意识。

5.夜间施工要有足够的照明设备,基坑或危险作业区要设围栏和红灯警号。

6.加强防火管理,工程开工前按规定配备好消防器材,做到人人会使用。
